Theo các nguồn tin từ Financial Times, hàng loạt siêu dự án trung tâm dữ liệu trọng điểm của những "gã khổng lồ" công nghệ đang đứng trước nguy cơ trễ hẹn ít nhất 3 tháng. Nhận định này không dựa trên các báo cáo hành chính mà được trích xuất từ phân tích hình ảnh vệ tinh thời gian thực của SynMax – đơn vị hàng đầu chuyên theo dõi hạ tầng năng lượng.
Bằng cách sử dụng AI để đối chiếu giữa hình ảnh thi công thực địa (như san lấp mặt bằng, đổ móng) với hồ sơ cấp phép, SynMax đã chỉ ra những khoảng cách lớn giữa lời nói và thực tế:
Siêu dự án Shackelford (Texas): Do Oracle xây dựng cho OpenAI với diện tích 480 hecta và công suất 1,4 GW. Dù dự kiến bàn giao vào nửa cuối năm 2026, nhưng hình ảnh đầu tháng 4 cho thấy phần lớn các lô đất vẫn chưa được giải phóng xong mặt bằng. Các chuyên gia ước tính dự án chỉ có thể hoàn thiện sớm nhất vào năm 2027.
Dự án hạt Milam (Texas): Một công trình khác có công suất 1,2 GW của OpenAI cũng ghi nhận sự trì trệ tương tự khi nhìn từ không gian.
Trước những dữ liệu bất lợi, đại diện các tập đoàn công nghệ vẫn đưa ra những tuyên bố đầy lạc quan. OpenAI khẳng định quá trình xây dựng đang đạt "tiến độ lịch sử" nhờ sự phối hợp chặt chẽ với Oracle và SB Energy. Phía Oracle cũng nhấn mạnh các trung tâm dữ liệu đang đi đúng lộ trình và dự án tại Milam được coi là một trong những công trình triển khai nhanh nhất trong lĩnh vực này.

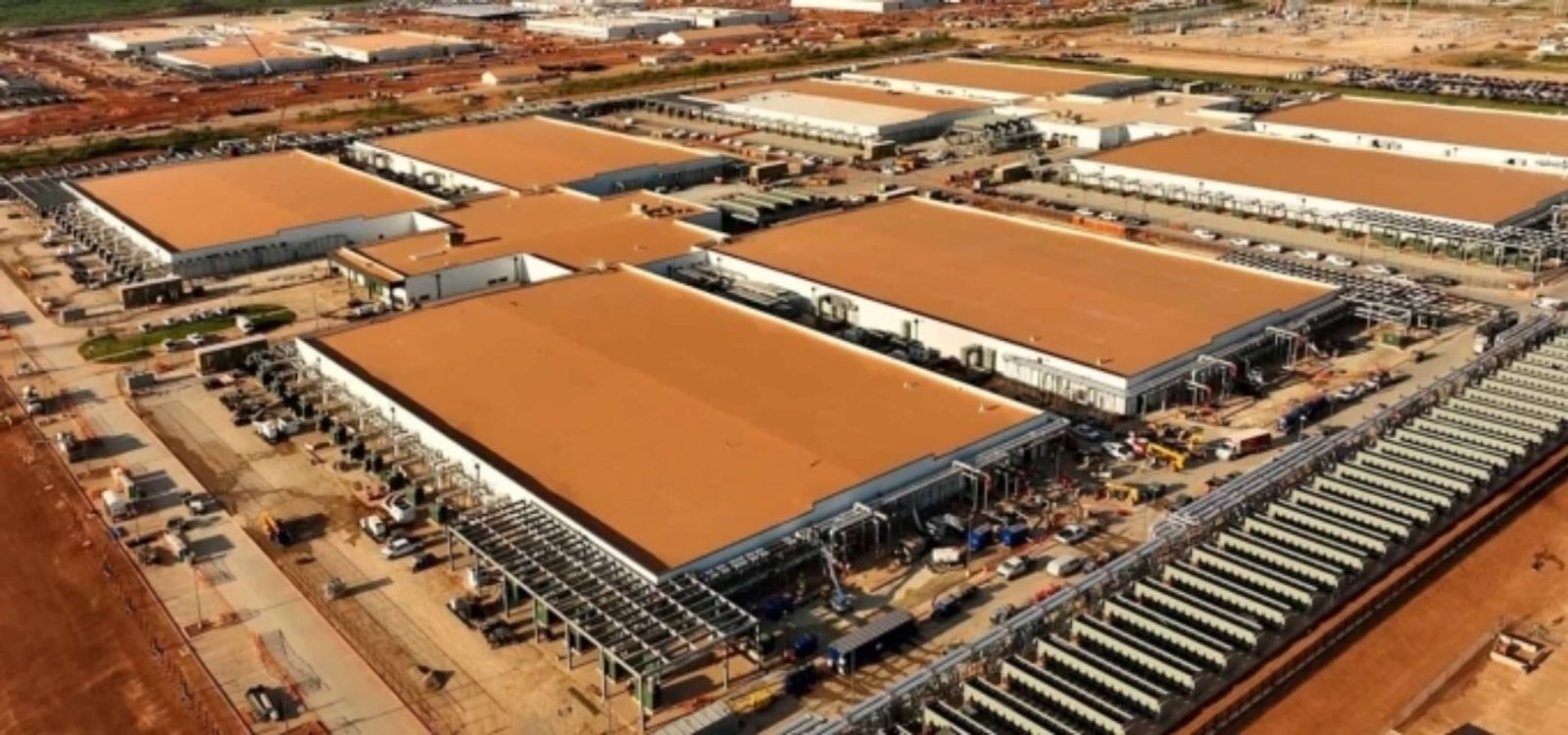

Trung tâm dữ liệu AI đang xây dựng của OpenAI tại Abilene Ảnh: OpenAI
Tuy nhiên, báo cáo từ các đơn vị trực tiếp thi công tại hiện trường lại kể một câu chuyện khác. Những nhà thầu báo cáo tình trạng thiếu hụt trầm trọng nhân lực chuyên môn, đặc biệt là thợ điện và thợ lắp ống dẫn kỹ thuật cao. Đây là vấn đề nan giải kéo dài từ cuối năm 2025 đến nay mà vẫn chưa có dấu hiệu cải thiện.
Bên cạnh bài toán nhân sự, hạ tầng điện lưới đang trở thành "điểm nghẽn" chí mạng. Mặc dù các công ty AI có nguồn tài chính dồi dào và sẵn sàng chi trả để nâng cấp hệ thống, nhưng việc đặt hàng và lắp đặt các trạm biến áp, đường dây truyền tải công suất lớn đòi hỏi thời gian chuẩn bị rất dài, thường tính bằng năm.
Để cứu vãn tình thế, một số đơn vị đã tìm cách tự lắp đặt các hệ thống máy phát điện tuabin tại chỗ. Tuy nhiên, phương án này lại vấp phải các rào cản pháp lý khắt khe về bảo vệ môi trường, cùng sự khan hiếm nguồn cung động cơ đốt trong trên quy mô toàn cầu.
Việc chậm trễ này dù chưa khiến các dự án bị hủy bỏ, nhưng đã tạo ra làn sóng lo ngại trên thị trường tài chính. Các nhà đầu tư đã rót hàng trăm tỷ USD vào cuộc đua AI đang mong chờ những kết quả kinh doanh đột phá sớm xuất hiện. Bất kỳ sự trì hoãn nào trong việc vận hành hạ tầng cũng đồng nghĩa với việc lợi nhuận bị lùi lại, gây áp lực lên giá cổ phiếu và chiến lược phát triển dài hạn của các tập đoàn công nghệ Mỹ.
